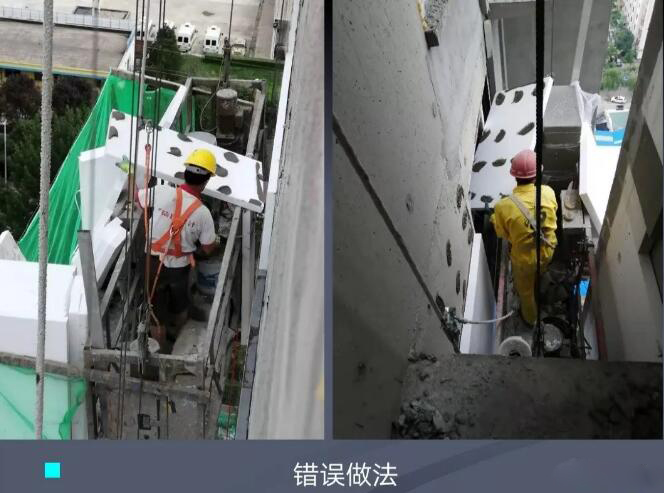

錯誤原因:粘接砂漿面積小。

10J121外墻外墻外保溫建筑構造中,規定保溫板與基層墻體的有效粘貼面積不得小于保溫板面積的40%。

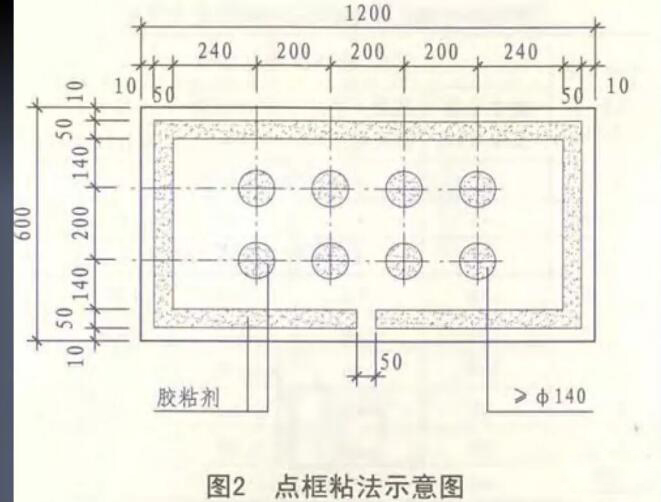

采用點框法應如下圖:

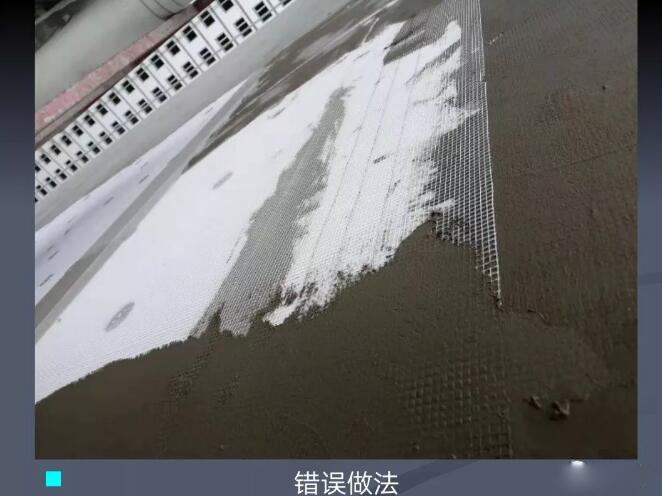

錯誤原因:纖維網底面未抹砂漿或只有一點砂漿就掛玻纖網。

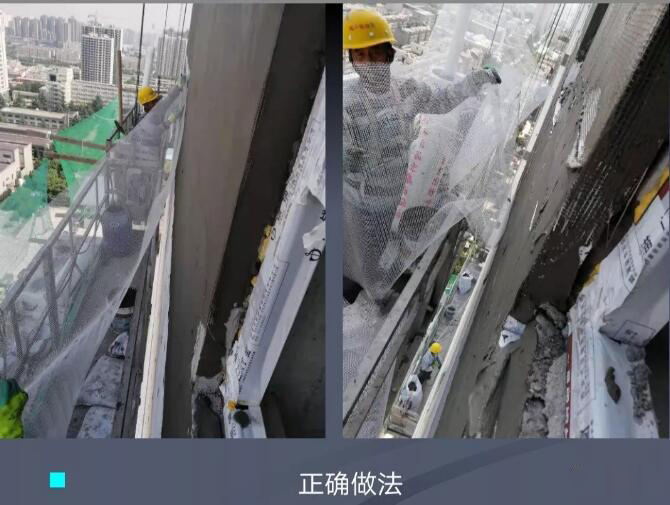

正確做法:玻纖網要夾在抹面層中間,即先把底面抹勻再掛玻纖網,再抹一邊砂漿。抹面層保護保溫層并起著防裂防水抗沖擊和一定防火作用。
室外溫差變化較大,不同材料之間的膨脹系數不同,導致抹面層容易出現裂縫,纖維加強網是外墻保溫工程中的關鍵中的關鍵,也是防止涂料層開裂的基礎。

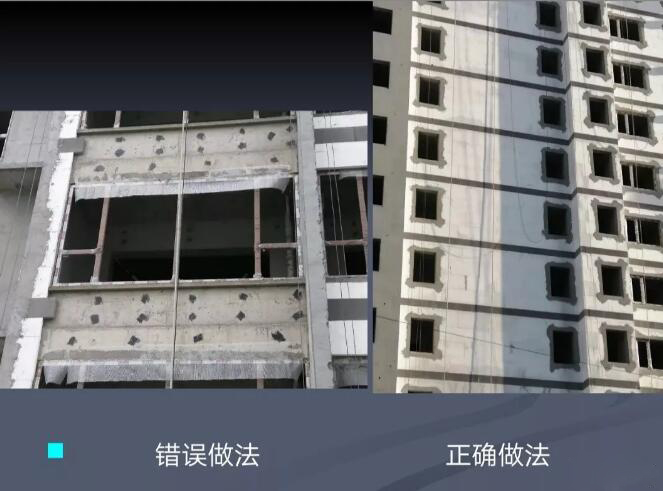

錯誤原因:保溫板豎縫未逐行錯縫,墻角未交錯互鎖。
保溫板應豎縫逐行錯縫,墻角處保溫板應交錯互鎖。

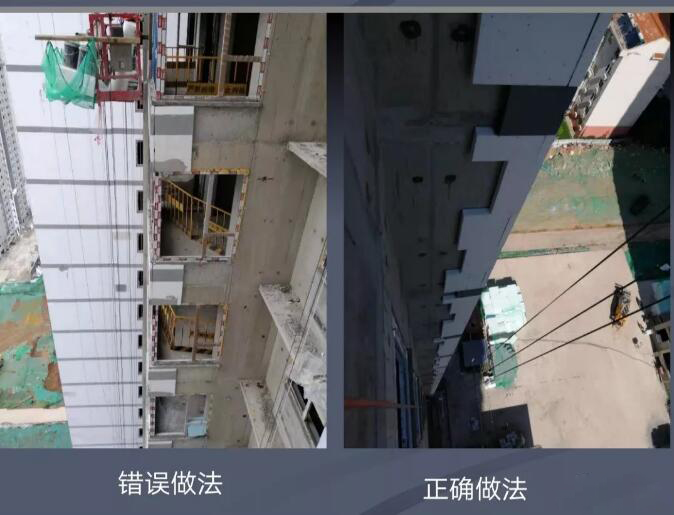

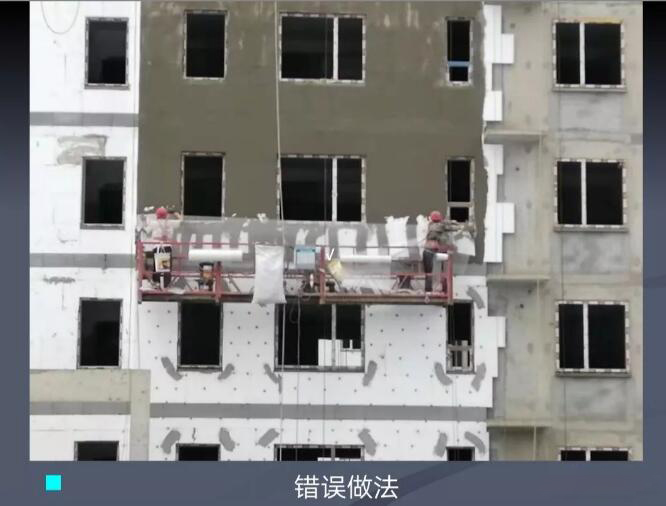

錯誤原因:局部錨栓數量不夠。

錨栓布置如下圖:

錯誤原因:窗口缺少翻包的加強玻纖網。

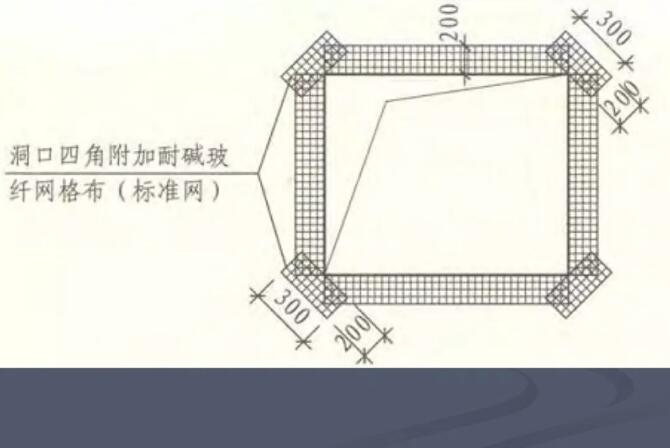

窗口做法如下圖:

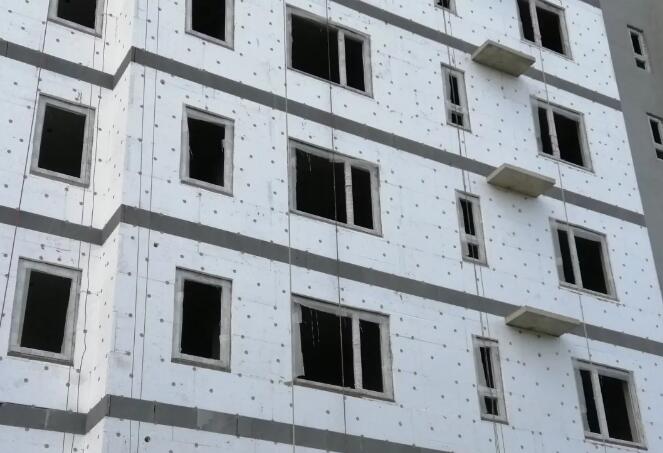

保溫板粘貼拼縫嚴密,粘貼牢固,外觀橫平豎直,整體觀感較好。
外墻保溫施工一要抓住關鍵環節:保溫板粘接質量,錨栓安裝質量,抹面砂漿施工質量,二要在細節上不斷提高和完善。
做好工程質量的前提是原材料一定要合格,同時有一個好的施工隊伍和好的管理人員。
在管理上要在施工前做好施工準備工作,在開始施工前做好技術交底,要有獎勵和處罰措施。在施工過程中要不斷進行檢查,發現問題及時處理。施工結束后進行總結。
